聯系我們
北京亞歐盟建筑設備租賃有限公司
聯系人:孫經理
手機:131-2688-5688
北京盤扣式腳手架租賃的搭設
1、北京盤扣式腳手架的搭設
1)門式腳手架搭設順序為:基礎準備→安放墊板→安放底座→豎兩榀單片門架→安裝交叉桿→安裝腳手板→以此為基礎重復安裝門架、交叉桿、腳手板工序。
2)基礎必須夯實,并宜鋪100mm厚道渣一層,且應做好排水坡,以防積水。
3)門式鋼管腳手架應從一端開始向另一端搭設,上步腳手架應在下步腳手架搭設完畢后進行。搭設方向與下步相反。
4)門式腳手架的搭設,應先在端點底座上插入兩榀門架,并隨即裝上交叉桿固定,鎖好鎖片,然后搭設以后的門架,每搭一榀,隨即裝上交叉桿和鎖片。

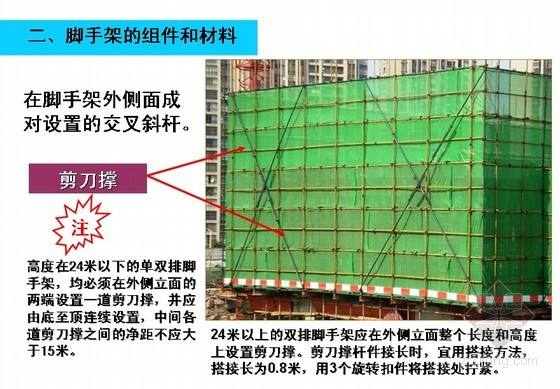

5)門式鋼管腳手架的外側應設置剪刀撐,豎向和縱向均應連續設置。
6)腳手架必須設置與建筑物可靠的連結,連結件間距橫向不得大于3步架,豎向不得大于3步(腳手架高度〈20m時)、2步(腳手架高度〉20m時)。
2、腳手架的拆除
1)拆除腳手架前的準備工作:全面檢查腳手架,重點檢查扣件連接固定、支撐體系等是否符合安全要求;根據檢查結果及現場情況編制拆除方案并經有并部門批準;進行技術交底;根據拆除現場的情況,設圍欄或警戒標志,并有專人看守;清除腳手架中留存的材料、電線等雜物。
2)拆除架子的工作地區,嚴禁非操作人員進入。
3)拆架前,應有現場施工負責人批準手續,拆架子時必須有專人指揮,做到上下呼應,動作協調。
4)拆除順序應是后搭設的部件先拆,先搭設的部件后拆,嚴禁采用推倒或拉倒的拆除做法。
5)固定件應隨腳手架逐層拆除,當拆除至最后一節立管時,應先搭設臨時支撐加固后,方可拆固定件與支撐件。
6)拆除的腳手架部件應及時運至地面,嚴禁從空中拋擲。
7)運至地面的腳手架部件,應及時清理、保養。根據需要涂刷防銹油漆,并按品種、規格入庫堆放。
以上內容均根據學員實際工作中遇到的問題整理而成,供參考,如有問題請及時溝通、指正。
推薦資訊
- 2024-11-24盤扣租賃|盤扣架租賃|盤扣出租|盤扣架出租|盤扣租賃公司|盤
- 2024-11-24北京盤扣租賃|北京盤扣架租賃|北京盤扣出租|北京盤扣架出租
- 2024-11-24盤扣式腳手架租賃多少錢一噸
- 2024-09-17盤扣式腳手架租賃費用是多少?盤扣多少錢一噸?
- 2024-09-17盤扣式腳手架的技術特色
- 2024-09-17盤扣式腳手架租賃價格日漸親民!!
- 2024-09-09盤扣腳手架的用途有哪些?
- 2024-09-09盤扣式腳手架租賃公司講述盤扣式腳手架搭建技巧
- 2024-09-02盤扣腳手架大頭朝上還是朝下規范要求-北京盤扣租賃|北京盤扣架
- 2024-09-02盤扣腳手架一噸每天租金-北京盤扣租賃|北京盤扣架租賃|北京盤
